Was nützt Ihnen die Nachricht einer Fabrik, dass alles „im Zeitplan“ liege, wenn Sie daraus nicht ableiten können, ob Ihr Auftrag tatsächlich planmäßig vorankommt? Für Einkäufer, die Produktionszeitpläne mit asiatischen Fabriken verwalten, hängt der tatsächliche Fortschritt von weit mehr ab als nur von zugesagten Fertigstellungsterminen. Eine Produktionsverzögerung kann sich unmittelbar auf Verpackung, Konsolidierung und nachgelagerte Verpflichtungen auswirken, während eine verspätete Qualitätsprüfung wertvolle Reaktionszeit raubt.
Transparente Aktualisierungen durch den Lieferanten sind nützlich, doch entscheidend ist zu wissen, welche Meilensteine stichhaltige Nachweise liefern, wie die einzelnen Phasen voneinander abhängen und wann eine Verzögerung eine konkrete Entscheidung erfordert. Dieser Leitfaden erklärt, wie Sie einen realistischen Zeitplan aufbauen, aussagekräftige Produktionsmeilensteine nachverfolgen und Risiken frühzeitig erkennen. Zudem erfahren Sie, wie sich lokale Feiertage und Pufferzeiten auf die Planung auswirken und was zu tun ist, wenn sich ein Meilenstein verschiebt. Eine Prüfung während der Produktion (During Production Inspection) liefert eine unabhängige Momentaufnahme über Auftragsfortschritt und Qualität, auf deren Basis Sie fundierte Entscheidungen treffen können. Das Ziel sind weniger Überraschungen, klarere Handlungsoptionen und ein Plan, der auf verifizierten Fortschritten statt auf reinen Versprechungen basiert.
Wichtigste Erkenntnisse
- Trennen Sie bei der Verwaltung von Produktionszeitplänen mit asiatischen Fabriken die Schätzungen des Lieferanten klar von den durch den Einkäufer gesteuerten Freigaben und Entscheidungsfenstern.
- Planen Sie rückwärts ausgehend vom Liefertermin, erfassen Sie alle Abhängigkeiten und weisen Sie jedem Meilenstein einen Verantwortlichen sowie ein Überprüfungsdatum zu.
- Gleichen Sie datierte Produktionsnachweise mit den geplanten Meilensteinen ab und steuern Sie bei versäumten Freigaben oder wackelnden Abhängigkeiten frühzeitig gegen.
- Nutzen Sie Fabrikaudits, um die Managementsysteme des Lieferanten zu bewerten, und Auftragsinspektionen, um die laufende Produktion oder Fertigwaren vor wichtigen Entscheidungen zu überprüfen.
Inhaltsverzeichnis
- Warum Produktionszeitpläne in asiatischen Fabriken ins Rutschen geraten – und wie man Risiken früher erkennt
- Bauen Sie einen Produktionszeitplan um Abhängigkeiten herum auf, nicht nur um ein Versanddatum
- Wie man die Produktion überwacht und reagiert, wenn ein Meilenstein kippt
- Nutzen Sie Inspektions-Kontrollpunkte für die endgültige Zeitplanentscheidung
Warum Produktionszeitpläne in asiatischen Fabriken ins Rutschen geraten – und wie man Risiken früher erkennt
Ein zugesagter Fertigstellungstermin ist kein Beweis dafür, dass die Produktion wie geplant voranschreitet. Zeitpläne geraten ins Wanken, wenn Spezifikationen unklar sind, Freigaben zu spät erteilt werden, Materialien nicht bereitstehen, die Fabrikkapazität überlastet ist oder Qualitätsprobleme Nacharbeiten erfordern. Solche Abhängigkeiten spielen das ganze Jahr über eine Rolle, nicht nur rund um große Feiertage. Für Einkäufer, die Produktionszeitpläne mit asiatischen Fabriken verwalten, gilt: Je früher ein Risiko sichtbar wird, desto mehr Zeit bleibt für eine fundierte Entscheidung.
Eine einzige verspätete Artikelvariante (SKU) kann die Verpackung eines gesamten Auftrags blockieren. Wenn Produkte mehrerer Lieferanten denselben Versandtermin teilen, bringt eine Verzögerung in einer einzigen Fabrik die gesamte Konsolidierung in Gefahr. In der Folge muss entschieden werden, ob man wartet, die Sendung aufteilt oder Lieferzusagen revidiert. Aus diesem Grund betonen die Prinzipien des Supply-Chain-Managements, wie stark miteinander verknüpfte Prozessschritte den übergeordneten Warenfluss beeinflussen.
Welche Produktionsmeilensteine sind am anfälligsten für Verzögerungen?
Verfolgen Sie Materialverfügbarkeit, erste Produktionsausbringung, fertiggestellte Stückzahlen und Verpackung als separate Kontrollpunkte. Jeder Punkt beantwortet eine andere Kernfrage: Sind die Rohstoffe und Vorprodukte verfügbar? Hat die Fertigung begonnen? Ist die erforderliche Menge fertiggestellt? Können die Waren planmäßig verpackt werden? Unklare Spezifikationen oder verspätete Freigaben von Mustern, Druckvorlagen oder Verpackungsdetails können die Arbeit vor oder während der Fertigung verzögern. Legen Sie daher für jede Freigabe ein Zieldatum und einen Verantwortlichen fest, anstatt alle Aktivitäten in einem einzigen Fertigstellungstermin zusammenzufassen.
Warum Statusberichte von Lieferanten Nachweise und Kontext erfordern
Eine einfache Statusmeldung beschreibt zwar einen Fortschritt, doch erst datierte Nachweise liefern den notwendigen Kontext. Ein Foto einer laufenden Produktionslinie belegt zwar, dass die Fertigung im Gange ist, bestätigt jedoch nicht, dass die geforderte Gesamtmenge an Fertigwaren bereitsteht. Die Prognose eines Lieferanten beschreibt den erwarteten Fortschritt; handfeste Belege zeigen, was tatsächlich fertiggestellt wurde. Fordern Sie Statusberichte an, die den Fertigungsstand, die fertiggestellte Stückzahl und die verbleibende Restarbeit eindeutig benennen. Eine Inspektion während der Produktion liefert verlässliche Vor-Ort-Nachweise über den Fertigungsstatus, um Zeitplanentscheidungen abzusichern. Binden Sie diese Verifikation neben eindeutigen Meilensteinen und Freigabefristen fest in Ihr Risikomanagement bei der Beschaffung ein.
Bauen Sie einen Produktionszeitplan um Abhängigkeiten herum auf, nicht nur um ein Versanddatum

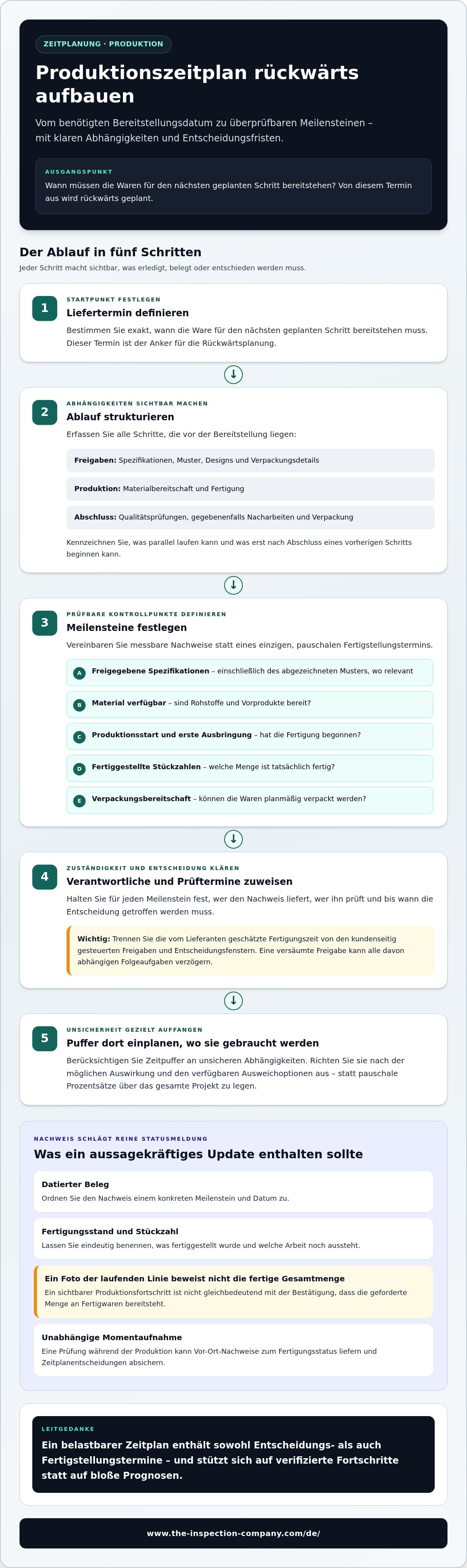

Ein tragfähiger Zeitplan beginnt mit dem Datum, an dem die Ware fertig vorliegen muss, und macht jede vorangehende Abhängigkeit transparent. Beim Verwalten von Produktionszeitplänen mit asiatischen Fabriken sollten Sie vom Lieferanten geschätzte Fertigungszeiten strikt von kundenseitig gesteuerten Schritten trennen – wie der Freigabe von Spezifikationen, Mustern, Designs und Verpackungen. Der Lieferant kann die reine Produktionsdauer schätzen, doch die internen Prüffristen und Entscheidungsfenster liegen vollständig in Ihrer Hand.
- Liefertermin definieren. Bestimmen Sie exakt, wann die Waren für den nächsten geplanten Schritt bereitstehen müssen, und planen Sie von diesem Punkt an rückwärts.
- Ablauf strukturieren. Listen Sie Freigaben, Materialbereitschaft, Fertigung, Qualitätsprüfungen, eventuell erforderliche Nacharbeiten und die Verpackung auf. Kennzeichnen Sie, welche Schritte parallel laufen können und welche auf den Abschluss einer vorangehenden Aufgabe warten müssen.
- Meilensteine (Stage Gates) etablieren. Vereinbaren Sie messbare Nachweise für freigegebene Spezifikationen, verfügbare Materialien, Produktionsstart, fertiggestellte Teilmengen und die Verpackungsbereitschaft.
- Verantwortliche und Prüftermine zuweisen. Halten Sie fest, wer Nachweise liefert, wer diese abnimmt und bis wann eine Entscheidung getroffen sein muss.
- Unsicherheiten einkalkulieren. Fügen Sie Zeitpuffer dort ein, wo eine Abhängigkeit unsicher ist – basierend auf der potenziellen Auswirkung und den Ausweichoptionen, statt pauschale Prozentsätze über das gesamte Projekt zu legen.
Ein verlässlicher Zeitplan enthält sowohl Entscheidungs- als auch Fertigstellungstermine, denn eine versäumte Entscheidung kann jede Folgeaufgabe verzögern, die von ihr abhängt.
Setzen Sie Kontrollpunkte vom freigegebenen Muster bis zur Fertigware
Stellen Sie sicher, dass jedes Stage Gate überprüfbar ist: eine abgezeichnete Spezifikation oder ein Referenzmuster, die Bestätigung über bereitstehendes Material, ein datierter Nachweis über den Produktionsbeginn, ein Abgleich der produzierten Menge mit der Gesamtbestellung sowie die Bestätigung der Verpackungsbereitschaft. Eine Vorproduktionsinspektion (Pre-Production Inspection) ermöglicht eine gezielte Prüfung, bevor die Massenfertigung anläuft. Wird ein Meilenstein verfehlt, dokumentieren Sie die Abweichung und entscheiden Sie zügig, ob Abläufe, Fristen oder die nächste Freigabe angepasst werden müssen.
Koordinieren Sie mehrere Lieferanten und regionale Feiertagskalender
Erfassen Sie jede Fabrik und jede SKU separat und markieren Sie gemeinsame Abhängigkeiten wie Umverpackungen oder gemeinsame Verladetermine. Eine verzögerte Komponente oder ein säumiger Vorlieferant kann den gesamten Auftrag aufhalten, selbst wenn alle anderen Teile pünktlich fertig sind. Notieren Sie die Schließzeiten jedes Lieferanten und prüfen Sie die regionalen Feiertage des jeweiligen Landes und Standorts. Ein landesweiter Kalender spiegelt nicht zwingend die Betriebszeiten jeder einzelnen Fabrik wider. Wenn Sie Unterstützung bei der Planung geeigneter Inspektionszeitpunkte benötigen, prüfen Sie die Optionen auf der Kontaktseite von The Inspection Company.

Wie man die Produktion überwacht und reagiert, wenn ein Meilenstein kippt
Nutzen Sie an jedem Meilenstein dieselbe Prüfroutine – unabhängig davon, ob die Produktion im Plan liegt oder nicht. Verlangen Sie datierte Belege, vergleichen Sie diese mit dem Soll-Status und der geplanten Stückzahl und halten Sie eventuelle Abweichungen sowie deren Auswirkungen auf nachgelagerte Aufgaben fest. Die Aussage „Die Produktion läuft planmäßig“ ist weit weniger wert als eine datierte Mengenübersicht oder ein Fotobeleg des aktuellen Fertigungsstands.
- Eskalieren Sie, wenn Freigabefristen verstreichen, Produktionsnachweise ausbleiben oder Verpackungsverzögerungen fertige Waren blockieren.
- Bewerten Sie die Auswirkungen, indem Sie betroffene SKUs, Stückzahlen und nachgelagerte Liefertermine analysieren.
- Wählen Sie eine Maßnahme: Fordern Sie einen Korrekturplan an, passen Sie abhängige Meilensteine an oder terminieren Sie Inspektionen neu.
Legen Sie Prüfintervalle entlang der zentralen Meilensteine und Risikopunkte fest. Eine versäumte Freigabe erfordert oft sofortiges Nachhaken, wenn die Produktion ohne sie stillsteht; eine stabile Phase benötigt seltener eine formelle Überprüfung. Führen Sie ein schriftliches Protokoll, damit jeder neue Statusbericht mit derselben Ausgangsbasis abgeglichen werden kann.
Was zu tun ist, wenn eine Fabrik einen Meilenstein verfehlt
Fragen Sie gezielt nach der Ursache, den betroffenen Mengen, den Korrekturmaßnahmen, dem Verantwortlichen und dem Termin, an dem neue Nachweise vorliegen werden. Aktualisieren Sie den Zeitplan und kennzeichnen Sie alle Freigaben, Verpackungsschritte oder Transportzusagen, die sich dadurch verschieben könnten. Betrachten Sie ein neues Fertigstellungsdatum stets als neue Schätzung, nicht als Garantie für fertige Ware. Verifizieren Sie den Fortschritt, bevor Sie nachfolgende Termine endgültig festzurren.
Wo sich eine Prüfung während der Produktion einfügt
Eine Inspektion während der Produktion (During Production Inspection) liefert eine objektive Momentaufnahme des realen Fortschritts sowie auftretender Mängel direkt vor Ort und ergänzt die Angaben des Lieferanten um neutrale Fakten. Nutzen Sie diese Ergebnisse, um Nachbesserungen einzufordern, den Zeitplan anzupassen oder den Zeitpunkt der Endabnahme festzulegen. Ein Inspektionsbericht dient als verlässliche Entscheidungsgrundlage für den Einkäufer – er steuert jedoch weder die Fabrikleistung noch garantiert er den pünktlichen Versand. Unser Leitfaden zur Inspektionsplanung hilft Ihnen dabei, Prüftermine optimal auf die Risiken Ihres Zeitplans abzustimmen.
Nutzen Sie Inspektions-Kontrollpunkte für die endgültige Zeitplanentscheidung
Inspektionsprüfungen beantworten in verschiedenen Phasen ganz unterschiedliche Fragen. Wählen Sie den Prüfzeitpunkt immer anhand der Entscheidung aus, die Sie treffen müssen – nicht einfach nur, weil ein bestimmtes Datum im Kalender steht. Für Einkäufer, die Produktionszeitpläne mit asiatischen Fabriken verwalten, liefern unabhängige Prüfergebnisse die nötige Faktenbasis für Termin- und Qualitätsentscheidungen, auch wenn sie einen pünktlichen Versand nicht eigenständig erzwingen können.
| Kontrollpunkt | Zeitpunkt | Unterstützte Entscheidung |
|---|---|---|
| Vorproduktionsprüfung (PPI) | Vor Beginn der Massenfertigung | Ist der Auftrag bereit für den Start gemäß den freigegebenen Spezifikationen? |
| Prüfung während der Fertigung (DPI) | Während die Produktion läuft | Welcher reale Fortschritt und welche Mängel sind erkennbar, und muss der Plan angepasst werden? |
| Endabnahme vor dem Versand (PSI) | Sobald Fertigwaren vor dem Versand bereitstehen | Kann der Auftrag freigegeben werden, muss er nachgearbeitet oder zurückgewiesen werden? |
Frühe Transparenz im Produktionsprozess und eine finale Versandentscheidung erfüllen grundverschiedene Zwecke. Eine Zwischenprüfung deckt Fortschritte oder Qualitätsprobleme auf, während noch korrigierend eingegriffen werden kann; sie ersetzt jedoch keinesfalls die Überprüfung der fertigen Gesamtmenge. Für den letzten Prüfschritt erläutert der Leitfaden zur Endabnahme vor dem Versand (PSI), wie Prüfergebnisse die Freigabeentscheidung vor Verlassen des Werks absichern.
Stimmen Sie den Inspektions-Kontrollpunkt auf das Zeitplanrisiko ab
Ein Fabrikaudit prüft die allgemeinen Kapazitäten, Managementsysteme und Prozesse eines Lieferanten. Eine Auftragsinspektion hingegen prüft konkrete Erzeugnisse oder die Fertigungslinie für einen spezifischen Auftrag. Nutzen Sie Audits, um die betrieblichen Grundlagen einer Fabrik zu verstehen, und produktspezifische Kontrollpunkte, um verifizierte Daten zur laufenden Bestellung zu gewinnen. Keine dieser Prüfungen ersetzt das operative Fabrikmanagement, doch beide liefern Einkäufern essenzielle Entscheidungsgrundlagen zum richtigen Zeitpunkt.
Aus Inspektionsergebnissen eine klare Freigabeentscheidung ableiten
Fotodokumentierte Ergebnisse machen transparent, ob Spezifikationen eingehalten werden oder ob Mängel und Abweichungen eine vertiefte Prüfung erfordern. The Inspection Company stellt noch am Tag der Inspektion einen Vorabbericht (Quick Report) sowie innerhalb von 24 Stunden einen detaillierten, fotodokumentierten Gesamtbericht bereit. Anhand dieser Faktenlage können Sie die Ware freigeben, sperren oder Nacharbeiten anordnen – und Ihren Beschluss verbindlich protokollieren.
Vor der Freigabe: Prüfen Sie die Befunde, dokumentieren Sie Ihre Entscheidung, klären Sie offene Punkte und passen Sie bei Bedarf nachgelagerte Termine an. Planen Sie jetzt eine Inspektion für Ihren Produktionszeitplan.
Mit jedem Auftrag eine präzisere Prognose erstellen
Jeder abgeschlossene Auftrag hilft dabei, den nächsten Produktionsplan realistischer zu gestalten. Gleichen Sie nach der Auslieferung die Soll-Termine mit den tatsächlich erreichten Meilensteinen ab und analysieren Sie, welche Annahmen zutrafen und welche nicht. Halten Sie fest, wo es zu Abweichungen kam, welche Freigaben unerwartet lange dauerten und welche Statusberichte Ihnen den besten Einblick boten. So entsteht eine fundierte Datenbasis für künftige Terminplanungen, ohne dass Sie frühere Schätzungen blind als Garantie übernehmen müssen.
Beim Verwalten von Produktionszeitplänen mit asiatischen Fabriken geht es nicht darum, jedes Restrisiko vollständig auszuschließen. Das Ziel besteht darin, Annahmen sichtbar zu machen, aus Planabweichungen zu lernen und klare Entscheidungspunkte zu definieren, die ausreichend Handlungsspielraum lassen. Diese Disziplin ermöglicht es Ihnen, von der Vorbereitung bis zur Auslieferung verlässliche Entscheidungen zu treffen.
Nutzen Sie unabhängige Inspektionsnachweise als tragfähige Grundlage für Ihre nächsten Schritte. Stimmen Sie jetzt einen Kontrollpunkt auf Ihren Fertigungszeitplan ab, um Ihren nächsten Auftrag von Beginn an auf ein stabiles Fundament zu stellen.
Häufig gestellte Fragen
Schließen alle asiatischen Fabriken während des Neujahrsfestes (Lunar New Year)?
Nein. Asiatische Fabriken schließen keineswegs alle einheitlich zum Neujahrsfest. Die Betriebs- und Urlaubszeiten variieren je nach Land, Standort und Belegschaft erheblich. Erfragen Sie bei Aufträgen mit mehreren Lieferanten für jedes Werk separat den letzten regulären Produktionstag, das Datum der Wiederaufnahme sowie Zeiträume reduzierter Kapazität. Erfassen Sie diese Angaben individuell, anstatt von pauschalen Feiertagszeiten auszugehen, und stimmen Sie die Daten vor der finalen Zeitplanung direkt mit jedem Betrieb ab.
Kann eine Drittanbieter-Inspektion garantieren, dass eine Fabrik pünktlich versendet?
Nein. Eine unabhängige Inspektion liefert ein objektives Bild über den Zustand der Produktion oder der Ware zum exakten Zeitpunkt der Prüfung. Sie steuert jedoch weder den Produktionsausstoß der Fabrik noch notwendige Nacharbeiten oder die Versandlogistik. Nutzen Sie die Inspektionsergebnisse für strategische Entscheidungen, wie die Aufforderung zu Korrekturmaßnahmen oder die Anpassung nachfolgender Meilensteine. Lieferzusagen sollten stets auf überprüfbarem Fortschritt und kontinuierlicher Terminüberwachung basieren, nicht auf einer Inspektion allein.
Ist ein Fabrikaudit dasselbe wie eine Prüfung während der laufenden Produktion?
Nein. Ein Fabrikaudit bewertet die allgemeinen Fertigungskapazitäten, Arbeitsbedingungen und Qualitätsmanagementsysteme eines Lieferanten auf Betriebsebene. Eine Auftragsinspektion konzentriert sich dagegen auf eine spezifische Bestellung – entweder während der Fertigung oder nach Fertigstellung der Ware. Ein Audit hilft bei der Auswahl und Bewertung des Partners, gibt aber keine Auskunft darüber, ob ein konkreter Auftrag die geplante Stückzahl erreicht hat oder die Produktspezifikationen erfüllt.
Was passiert, wenn die geforderte Fertigwarenmenge am Inspektionstag nicht bereitsteht?
Kann der Lieferant am vereinbarten Prüfungstag nicht die erforderliche Menge an fertigen Produkten vorweisen, muss die Inspektion abgebrochen und entsprechend gemeldet werden. Da die nicht bereitgestellte Ware im Rahmen dieses Einsatzes nicht überprüft werden konnte, darf der Abbruch weder als Freigabe noch als Ablehnung der Produktqualität gewertet werden. Bewerten Sie die dokumentierte Lage vor Ort, vereinbaren Sie einen neuen Bereitstellungstermin und treffen Sie basierend auf der veränderten Ausgangslage eine neue Zeitplanentscheidung.
Wann sollte eine Prüfung während der Produktion terminiert werden?
Planen Sie die Prüfung so ein, dass die Produktion voll im Gang ist und die Ergebnisse früh genug vorliegen, um bei erkannten Problemen noch wirksam eingreifen zu können. Der optimale Zeitpunkt richtet sich nach dem Fertigungsablauf und den Erkenntnissen, die Sie gewinnen möchten. Ein zu früher Check liefert oft wenig Aussagekraft, während eine Prüfung kurz vor Fertigstellung kaum noch Zeit für Korrekturen lässt. Binden Sie den Inspektionszeitpunkt beim Steuern von Fertigungsabläufen in Asien stets an einen klar definierten Meilenstein und den jeweiligen Reifegrad des Auftrags.
